管理纵横:赛事场地准备工作记事

2017-01-04 17:58:09    来源:高尔夫视点    点击:

球场确定举办专业赛事,对于球场养护者来说是一件既兴奋又极具考验的事情。各项准备工作,尤其是需要通过较长时间才能达到的目标的工作,需要提前半年甚至更长时间的准备。在做这些准备工作之前,需要对各项指标和要求清楚明了,并制定相应的养护计划才能从容不迫。以下内容是笔者赛事期间整理的场地准备内容与读者分享,以供参考。





修剪高度:








果岭养护要求和方案:

√  赛前两周修理果岭上更换过高或者过低的洞杯。

√  赛前一周开始用Stimpmeter测量每个果岭速度并进行调整。通过各项养护措施使果岭速度达到赛事要求

√  赛前一周注意保护赛事期间需要使用的洞杯位置。(根据赛事组委会提供的洞杯位置图)

√  赛前一周开始修补和恢复球场球痕。

 赛前一周填平果岭切边留下的沟痕。

√  通过各种养护措施达到果岭速度,但是不能超过设定目标速度。






果岭养护措施——赛事场地准备计划:










赛事周内果岭养护:

√  赛事周内根据需要可能果岭修剪2次,修剪工作需要在7:30之前完成。

 赛事周内根据需要可能碾压2次果岭,碾压工作7:30之前完成。

 赛事周内根据赛事组委会的要求更换洞杯位置,洞杯内部喷白。

 果岭修剪完成后,碾压工作前换洞杯位置。

 每天下午清理散落在果岭上的白沙。

 每天早晨清理果岭上草屑。



果岭裙养护要求和方案:

 赛前两周修补草皮和果岭裙喷头调整。

 赛前一周清除杂草。

 赛前一周填平果岭切边留下的沟痕。

 赛前一周开始碾压,保证果岭裙紧密、平整和顺滑。

 赛事周内每天上午拖露水。

 赛事周内每天修剪。

推杆练习果岭养护要求方案:

 赛前所有养护方案同球场内果岭。

 赛事周内每天更换洞杯位置。根据组委会的要求每天更换洞杯位置的难度匹配当天球场内洞杯位置。

 赛事周内每天最先修剪推杆练习果岭测量速度;速度保持与球场内果岭一致。

 赛事周内优先碾压推杆练习果岭。





果岭环养护要求和方案:

 赛前两周果岭环切边。

 赛前两周再次确定果岭环宽度:2000px。

 控制果岭环修剪高度:8mm。

 赛事期间每天修剪果岭环。

发球台养护要求和方案:

 赛前一个月保护赛事使用的发球台。

 赛事期间每天修剪发球台,上午7:30之前完成。





练习场养护要求和方案:

 发球台品质保持与球道一致。

 赛前一周关闭赛事使用发球台和切杆区域,保证赛事期间效果。

 赛事期间每天上午修剪练习场发球台。





球道养护要求和方案:

 赛事期间第一组客人发球台拖球道、球手通道和果岭裙露水。

 赛前提前修剪好球手通道。

 赛前一周修补球道上打痕(使用绿沙)。

 赛事期间每天清理打出的草块和填补打痕(用绿沙)。

长草区养护要求和方案:

 根据需要决定是否在赛事周修剪长草区。

 提前喷施杀虫剂,预防虫害突发。

 提前修复破损区域。





沙坑养护要求和方案:

 检查沙坑沙厚度并进行调整。沙坑底部至少保持10-375px,沙坑边至少保持5-200px。

 保证沙坑硬度和均匀性一致。

 清理沙坑中的杂物,修补沙坑衬。

 沙坑切边整齐,沙坑线清楚。

 沙坑边缘沙低于沙坑边62.5px。





其它养护要求:

 球场的各项划线工作停止,等待场地设置时由组委会划线。

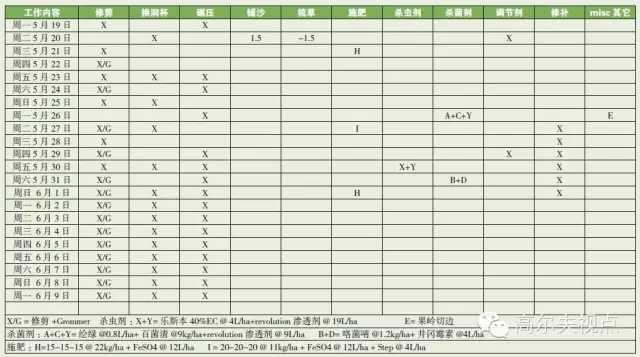

机械信息:










赛事期间工作计划:



…………

\
