《高尔夫球场建造与维护指南》连载-26-第五章 高尔夫球场项

2017-02-04 15:19:28    来源:中国高尔夫产业网    点击:

高尔夫球场建造与维护指南》连载-26-第五章 高尔夫球场项目工程监理

\

《第五章 高尔夫球场项目工程监理》

第7节 施工阶段的监理

一、工程进度控制

1.对工程进度采取主动、动态的监理控制方法,在保证投资、质量和安全的前提下,实现施工合同约定的工期目标。

2.高尔夫球场工程进度控制监理工作主要内容:

(1)编制施工进度控制工作细则

        a.施工进度控制的主要工作内容和深度;

        b.施工进度控制人员的职责分工;

        c.进度控制的方法(包括进度检查周期、数据采集方式、进度报表格式、统计方法等);

        d.进度控制的具体措施(包括组织措施、技术措施、经济措施及合同措施等)。

(2)审核承包单位编制的施工进度计划

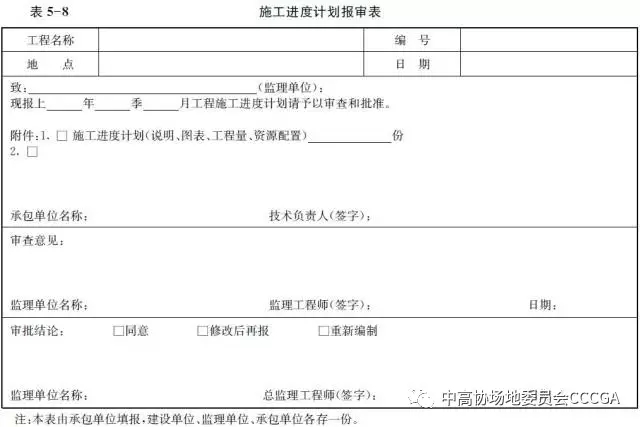

        承包单位依据施工承包合同约定的工期,应及时编制施工进度计划,跨年度的工程要编制年度进度计划、季度进度计划、月进度计划,项目监理部根据工程进展情况要求承包单位项目经理部编写周进度计划,工程所需工、料、机械、设备进场使用计划。各类进度计划均应填写“施工进度计划报审表”(表5-8)报监理审批。监理 工程师审核的主要内容有:

        a.进度安排是否符合工程施工合同中开工、竣工日期的规定;

        b.施工进度计划中的项目是否有遗漏,分期施工是否满足分批动工的需要和配套动工的要求;

        c.施工顺序的安排是否符合施工工艺的要求;

        d.劳动力、材料、构配件、设备及施工机具、水电等生产要素的供应计划是否能保证施工 进度计划的实现,供应是否均衡;

        e.对于建设单位负责提供的施工条件是否到位(包括资金、施工图纸、施工场地等),是否 有导致工程延期和费用索赔的可能性。

(3)项目监理部依据高尔夫球场工程的规模、工艺技术复杂程度、质量要求、施工现场条件及施工队伍技术水平等因素,分析承包单位报审的各类工程进度计划文件之间的关系、合理性和可行性。

\

(4)监理工程师通过分析,指出进度计划在实施中可能出现的风险,提示承包单位制定防范性对策,保证经审议批准的工程进度计划的顺利实施。

(5)需修改的工程进度计划应限时要求承包单位重新编制申报,经项目监理部审查批准后报送建设单位。

3.进度计划的实施监督

        项目监理部要依据工程进展情况监督工程进度计划的实施,主要方法是:

(1)跟踪检查高尔夫球场施工进展的实际情况。

(2)要求承包单位按期书面报告实际完成工程进度。

(3)在检查中发现实际进度偏离计划进度,签发监理通知要求承包单位及时采取措施,确保计划进度目标的实现;如实际进度严重滞后,采取措施后,经过努力确实不能实现原计划,则应要求承包单位提出调整进度计划,经总监理工程师审核后报建设单位,经建设单位批准后,使承包单位在合理的状态下进行施工。分部工程验收情况(二)见表5-9。分项工程验收情况(一)见表 5-10。

\

\

(4)要求承包单位及时报“阶段工、料、机动态表”(表5-11),并及时填写计划进度表、实际进度表,通报各方。定期召开施工进度协调会,分析研究施工中影响进度的各种因素,以便采取预防措施;如发生实际进度滞后,分析产生的原因,研究需要采取的处理措施。

\

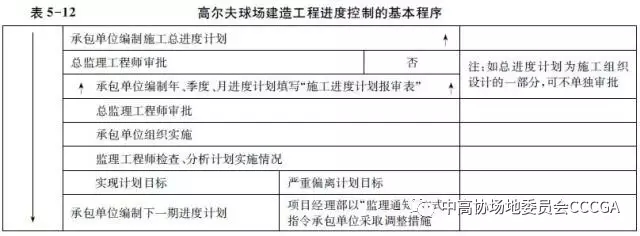

(5)高尔夫球场建造工程进度控制的基本程序见表5-12。

\

作者:段昌俊

\
