三、施工部署及主要施工方法
根据现场实际情况及排土施工道路方便情况,与排土施工队密切配合,采取科学组织,精心施工流水作业的施工方法。
1.规划
规划施工范围、制定施工顺序、确定施工位置;设计制作爆破工作面示意图。
2.进度计划
做出详细、准确、可行性的进度计划,向业主呈报石方爆破施工进度横道图。

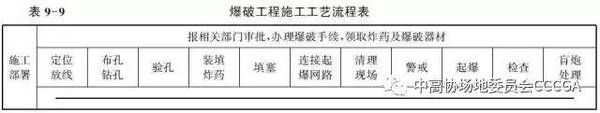

爆破工程施工工艺流程见表9-9。
3.施工部署
根据统一部署要求,可以采取各个击破的战略,即集中所有钻孔设备对具有作业条件的某一个山包进行集中钻孔,钻完后马上爆破。该区爆破完后,组织排渣,这时再对下一处山包进行穿孔爆破。这样即可达到穿插作业的条件,又不互相影响,以利于工程进度。钻孔前应将机械设备进场的道路修好,使机械设备能够到达作业地点,柴油和炸药能够到达现场,如果柴油和炸药运送不到现场,需用铲车或挖掘机配合将其运到现场。
4.定位放线
按照设计方提供的坐标咨料及施工图纸对施工范围进行精确定位,确定施工边线,然后用坐标测量对施工现场内每10 m放出方格网的角点,并测量其爆破深度,根据其爆破深度安排布孔和钻孔工作。
5.布孔钻孔

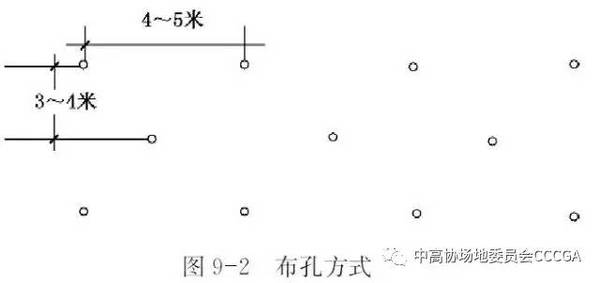

根据现场实地情况及设计方案的要求,对现场进行实地布孔、钻孔,爆破段高在10 m以内宜采取一次钻爆到位,若段高在10m以上,应采取分层钻爆,每层爆破深度为8-10m。钻孔直径Φ115 mm。布孔原则根据钻孔深度而定,钻孔深度6-10m,孔距为5 m,列距为4 m,孔深在6 m以内,孔距为4m,列距为3 m,以三角形方式布置如图 9-2所示。
6.办理爆破施工手续
根据公安局民用爆破物品管理的有关规定,在实施爆破施工前必须到当地公安局办理有关爆破审批手续,以及炸药、雷管的购买手续等,以上手续应在每次爆破前提前办理。一切手续办理齐全后,按照审批数量办理调拨炸药、雷管等。炸药进入工地后,根据爆破工程师的要求进行装填,装填手要控制好装药余高,防止有飞石现象产生。起爆前要做好安全警戒工作,严格按规定距离进行警戒,中深孔爆破警戒距离为200 m,小眼爆破警戒距离为300 m。爆破施工严格按照国家及辽宁省民用爆炸物品管理的有关规定执行,爆炸物品从出库到运输到施工现场直至剩余量的返库等各个关口,都要严格按照有关规定执行,杜绝各类事故的发生。
7.验孔
在装填炸药之前要对每一个炮孔进行检验,检验项目包括孔深、孔距、排距、有无堵孔现象,孔内有无积水等。
8.装填炸药
装药时严格按爆破总工程师的要求进行装填,装药时要认真仔细,严格控制好装药余高,装药高度及装药余高用尺绳下端坠一个金属物件,放在孔内边装药边测量,直至装药高度达到设计要求,即停止装药,起爆药包应放置在距孔底约0.5 m处。中深孔爆破孔网参数及装药量见表9-10。
9.填塞
填塞时要按规定填塞,要用岩粉或细碴,绝对不能用石块及湿土填塞,以免造成爆破时发生穿孔现象,出现飞石,也影响爆破效果。
10.有关安全距离的计算
(1)地震波安全距离(K取200, a取1.8):

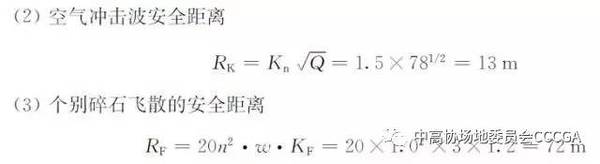

由公式R=(K/V)1/a • Q1/3计算。由于爆破区域附近没有被保护目标,可不考虑地震波。
根据上述计算,按设计空气冲击波和个别飞石均满足安全要求,根据《国家爆破安全规程》 (GB 6722—2003)要求,爆破时最低警戒距离定为200 m。
从对地震的安全距离计算可见,爆破地震对被保护物不会产生不安全因素。
11.盲炮处理
爆破网络未受破坏,最小抵抗线无变化,可重新联线起爆;最小抵抗线有变化的应计算安全距离,并加大警戒范围后,再联线起爆。
距盲炮口不少于1.15 m处打平行孔装药起爆。
孔内装填为硝铵类非抗水炸药,且孔壁完好时,可取出全部填塞物向孔内灌水使之失效,然后再做进一步处理。
四、施工方案
1.施工方案着重考虑的问题
(1)对重点爆破防护部位的设施采取保护措施。
(2)尽量利用施工现场已有的道路及有利地形,为排土工作创造有利条件。
(3)提高穿爆效率,加快工程进展。
2.穿爆方案
(1)在切深较大的区域,拟采取每10 m左右一个分层,原则上采取自上而下的顺序进行穿爆,在不破坏现有运输通道的情况下,也可创造多个台阶同时并进的条件,以利穿爆、运输的高效率。
(2)爆区的安排上,其爆区的宽度以3〜5排炮孔为宜,爆区的长度不限。在爆破的规模上,每次可为5〜30t,以20 t左右为好。
(3)爆破时间应与工程指挥部商定,若临近雨季,爆破工作应该在雨季前或雨季后进行,更应与指挥部协商。
五、质量控制与质量保证措施
为达到业主方的质量要求,保证施工质量,在施工中应采取以下措施:
1.控制大块石产生的机率
(1)采取密集打眼。
(2)采取反向起爆法,即将起爆药包放置在孔底,利用炸药爆炸到爆轰的原理,达到充分破碎表层大块的目的。
2.标高控制
为了将场坪标高控制在规范要求的范围之内,要精确测定钻孔深度,钻孔时要严格按测量的孔深钻孔。
在进入到场坪施工阶段,要采取缩小孔网参数,控制好超深深度,采取以上方法是减小因爆破漏斗而产生的标高误差。
六、安全管理措施
1.安全目标
爆破工程的安全工作是头等大事,安全需要就是高于一切的需要,本工程确定的安全目标是:安全事故率为零,杜绝重大人身、设备及交通安全事故。
2.安全生产管理领导小组
为了在生产中有效地搞好安全生产工作,在施工中现成立以项目经理为首的安全领导小组,组长由爆破队长担任,下设有专职安全员及各部门的安全负责人为安全领导小组成员。安全领导小组的职责任务是以施工安全、人身安全、设备财产安全为首要职责。建立健全安全生产管理制度,严格遵守有关安全生产和劳动保护方面的法律法规和技术标准,定期检查召开安全会议,发现问题及时解决,制定好安全标准,搞好安全教育,消除安全隐患,把不安全因素消灭在萌芽状态,保证无安全事故。
3.安全领导小组
组长:爆破队长1人;副组长;爆破总工程师1人;工程技术负责人1人;组员:8〜10人。
4.安全领导小组管理机构
石方爆破工程安全小组组织架构见表9-11。
5.安全措施
建立健全各项安全制度及安全措施,钻机作业安全制度及安全措施:
(1)所有作业人员都要经过严格的培训、考核合格后方能上岗作业,培训的内容主要是以安全教育为主。其次是培训操作技能,培训时间为每年开工之前进行一次,每新开工地现场教育一次。
(2)钻机、空压机在运输过程中的安全措施:钻机在装车和卸车过程中要有专用的爬车工具或找一处高低适合的土坎或土堆上下车,防止钻机要上下车时发生跌落或侧翻的事故。钻机在运输车上要固定牢靠,刹车要刹紧,防止在运输途中因汽车紧急刹车或上陡坡时钻机会前冲或下滑而损坏设备或人员造成伤害,严禁在装载钻机的车上乘坐人员。
(3)汽车牵引空压机安全措施及注意事项:汽车挂钩要绝对安全可靠,挂好后一定要插好锁销,再用钢丝绳连接一个软牵引,以达到一个双保险的目的,防止牵引脱钩,而造成不可预估的损失。
(4)钻孔作业的安全注意事项:
a.钻机作业前要注意风向,空压机应停放在地势平坦,地面坚硬牢固的上风头方向,避免钻机粉尘进入空压机的发动机内,造成机械损害。
b.钻机在陡坡作业时,要格外注意安全,防止滑坡和机械翻滚,造成不必要的机毁伤人事故。
c.严格按操作规程作业,尤其是拆装钻杆的工人在操作时,要格外注意,一定要等钻机停稳后再操作,要与钻机操作手密切配合,防止因配合失误而造成伤人事故。
d.钻孔作业时,操作人员要佩戴劳保安全护具及安全帽。
e.所有进场施工人员要统一听从甲方现场负责人员统一指挥。
(5)爆破作业安全注意事项:施工前的准备工作:
a.爆破前应对爆区周围的自然条件和环境状况进行调查,了解危及安全的不利环境因素,在爆破设计当中采取必要的安全防范措施。
b.施工通告。装药前1〜3天发布爆破通告,内容包括:爆破地点、每次爆破起爆时间,安全警戒范围、警戒标志、起爆信号,要求当地百姓在爆破时要积极配合,撤出安全区以外。通告以书面形式通知当地有关部门、周围单位和居民,还以布告的形式进行张贴在村口、道口及爆区周围。
c.通讯联络。起爆器前应准备2套通讯联络方案,一是准备高频对讲机5部,起爆点及各警戒点各1部;二是移动电话若干部,同样是起爆点各警戒点各1部。
(6)爆炸物品的运输与管理:爆炸物品运输有两个途径:一是直接从炸药厂运到工地,在运到工地清点数量之前由厂家负责安全保管义务,炸药在到工地之后由施工队伍清点数量并履行签收手续,办完签收手续之后,安全保管工作就由施工队承担,这时施工队安排专人看管发放;二是施工队直接到当地炸药库领取,按照公安机关审批的数量领取爆炸物品,从领取出库后的安全保管应由施工队负责,领取后要按规定装车,炸药和雷管不能同车运输,要用2台以上车辆运输,途中要有安全员和爆破员同时押运车辆,车上应有危险品标志,绝对要安全行车, 不能违章行驶,到达工地后要由专人负责看管和发放。
(7)装药施工时的安全注意事项:
a.严格按国家安全操作规程进行认真仔细操作,绝不允许违章作业,所有装填作业人员要统一听从爆破工程师的统一指挥。
b.作业人员要持证上岗,在爆破现场与爆破无关人员禁止入内,防止意外发生。
c.装药作业前应对场地、爆破器材堆放进行清理,装药人员应对炮孔进行检查。安全员应从炸药运到现场开始,划定爆破现场安全警戒区,警戒区内应禁止烟火、无关人员禁止入内,搬运爆破器材应轻拿轻放。
d.装药过程中如出现堵孔或卡孔现象,在没有装入起爆药包前可使用木质或竹杆轻轻将药捅下,禁止用铁器撞击炸药。如起爆药包已卡入孔内,不应用任何工具来撞击或挤压。出现以上情况应及时汇报给现场指挥及专业工程师处理,装填手不能自己私自处理,应按盲炮处理。
e.起爆前要仔细清理现场人员、设备、物资(特别是爆炸物品)都应清理至安全距离以外, 警戒距离要严格按国家规定执行,中深孔爆破警戒距离为200m,浅孔爆破警戒距离为300 m。在开始清场前要发出预警信号,用两台装有警笛的警报车在爆区内鸣笛,并用喊话筒通知在距爆区边缘200 m以内的人员要全部撤出。在确认人员、设备等全部撤离爆破警戒区,所有警戒人员到位,指挥人员用对讲机联系各警戒点是否都已具备起爆条件。具备安全起爆条件时,由爆破指挥人发出起爆信号,通知各警戒点及起爆人员起爆。起爆完后不能马上解除警戒,等待安全时间过后,检查人员进入爆破区进行检查,确认安全后方可发出爆破警戒信号 。
(8)盲炮处理。在爆破完以后发现有盲炮可采取以下处理办法:
A.爆破网络未受破坏,最小抵抗线无变化,可重新联线起爆,最小抵抗线有变化的应计算安全距离,并加大警戒范围后,再联线起爆。
B.在距盲炮口不少于1.15 m处打平行孔装药起爆。
C.孔内装填为销铵类非抗水炸药,且孔壁完好时,可取出全部填塞物向孔内灌水使之失 效,然后再做进一步处理。
总之,在施工中要严格按国家爆破安全标准执行,以保证本项爆破工程顺利进行。
第5节 文明施工及坏境保护
为了推行现代管理方法,科学组织施工,突出企业形象,文明施工是一项必不可少的管理措施。
1.作业现场的机械设备停放要井然有序,材料设备摆放整齐。
2.施工现场的管理人员及施工人员要着装统一,进入施工现场都要佩戴安全帽及胸卡。
3.爆破作业现场周围要设安全警戒线,插安全旗,悬挂安全标示牌,提醒人员不要入内。
4.爆破现场要做到工完场清,施工留下的包装袋、包装盒、塑料袋等杂物要清理干净。
5.居住地的各种卫生工作要搞好,防止食物中毒。
第6节 石方爆破工程各工作岗位职责和权益

一、石方爆破工程主管工作岗位职责和权益(表9-12)
二、石方爆破工程各专业班组管理员工作岗位职责和权益(表9-13)
下期预告
第1节 造型师
欢迎关注
编者按:
每周小编将系统全面的为大家分享《高尔夫球场建造与维护指南》一书,敬请关注!
注意:拒绝盗版,也抵制一切盗版行为,如有意愿购买者,可以与小编联系,小编会帮您联系作者,保证沟通及时顺畅!
